Než město pošle další miliony do rozpracovaných projektů, mělo by být jasné, co za ně získáme a kolik nás budou stát i po dokončení. Chceme proto prověřit všechny rozpracované investice a výsledky zveřejnit tak, aby jim rozuměli i lidé, kteří se rozpočtům běžně nevěnují.
Na Steinbrenerových domech je dobře vidět, proč nestačí znát jednu částku z titulku. Soutěžní zadání počítalo se stavebními náklady přibližně 140 milionů korun bez DPH. Byl to odhad, nikoli vysoutěžená cena stavby. Ještě 8. června 2026 starostka v Českém rozhlase uvedla, že skutečnou cenu revitalizace zatím nelze určit.
V registru smluv je smlouva s Atelierem 111 architekti z 18. října 2024 na 16,15 milionu korun bez DPH, tedy 19,54 milionu včetně daně. Zahrnuje projektové a související služby, včetně autorského dozoru během stavby. Není to údaj o tom, kolik už město zaplatilo, ani úplný účet za celý projekt.
Podle smluvního harmonogramu má být čistopis dokumentace pro provedení stavby odevzdán 31. března 2028. Příprava je tedy rozvržena od roku 2024 do roku 2028, přes hranici volebního období. Nejde o termín otevření areálu. U takto dlouhého projektu mají lidé průběžně vědět, co se udělalo a co je ještě čeká.
Město už také nechalo připravit koncepci využití a provozně-ekonomickou analýzu. Její představení radě popsalo v květnu 2026. Na těchto podkladech se dá stavět. Pro rozhodování ale potřebujeme vedle ceny stavby znát i očekávané roční náklady, příjmy a částku, kterou případně doplatí město. A také co se stane, když přijde méně návštěvníků nebo bude provoz dražší, než se čekalo.

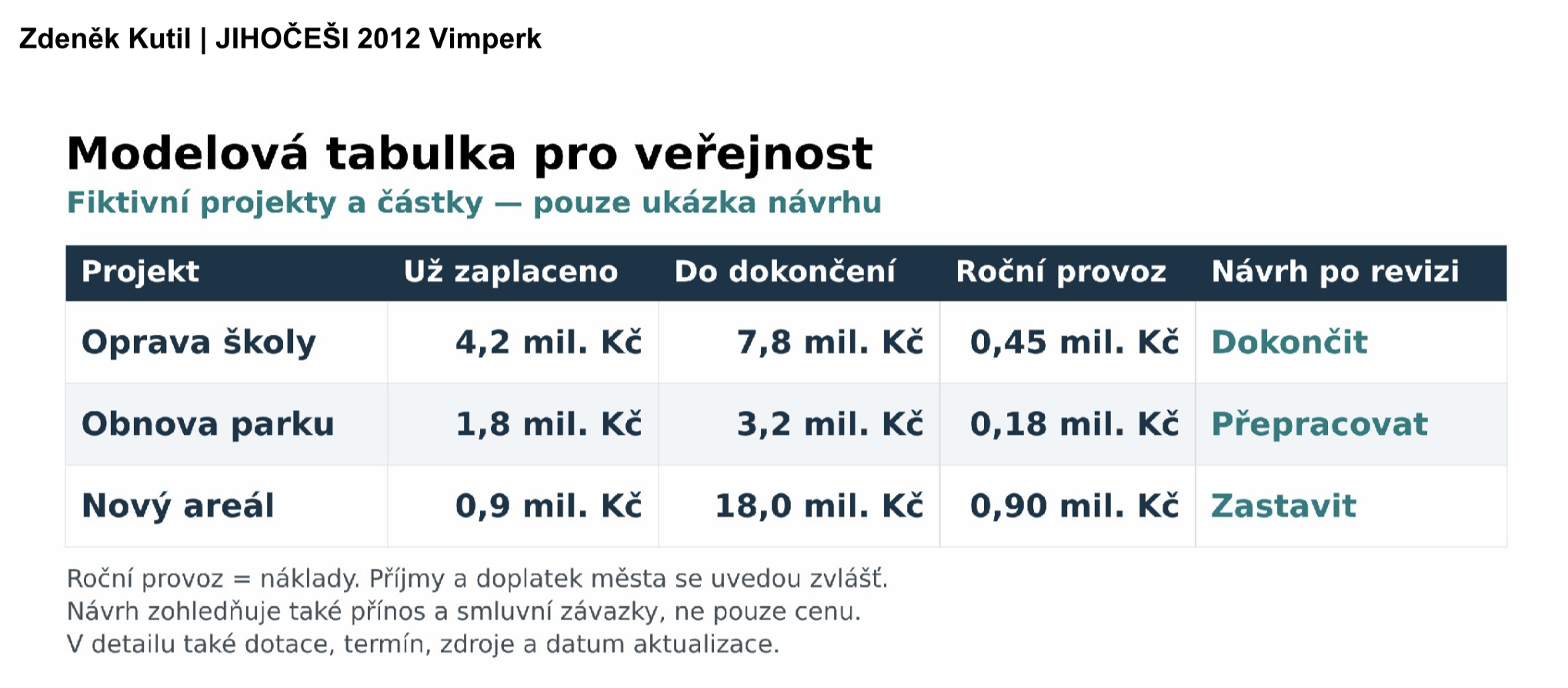

Navrhujeme proto u každého rozpracovaného projektu zveřejnit tři čísla vedle sebe: kolik už skutečně stál včetně přípravy, kolik ještě bude stát dokončení a kolik bude stát roční provoz. U budoucích výdajů musí být vidět, že jde o odhad. Zvlášť patří dotace a vlastní podíl města; u provozu pak příjmy a doplatek z městského rozpočtu.
Revize má vést ke konkrétnímu doporučení: dokončit, přepracovat, nebo zastavit. Rozhodovat se má podle užitku pro město, dalších nákladů a smluvních závazků. Někde může pomoci menší rozsah nebo rozdělení do etap. Jinde může být rozumnější nepokračovat. Samotné peníze utracené v minulosti ještě neznamenají, že musíme bez dalšího utrácet i dál. Stejně tak zastavení nesmí přehlédnout náklady, které by vyvolalo.
Výsledek má být veřejný na webu města. V jednoduché tabulce si každý najde projekt, který ho zajímá, jeho stav, termín a doporučený další postup s vysvětlením. Podrobnosti a odkazy na smlouvy zůstanou dostupné pro toho, kdo chce vědět víc. Změny ceny nebo termínu musí být dohledatelné.
Budeme prosazovat zveřejnění přehledu všech rozpracovaných projektů do šesti měsíců od ustavení nového zastupitelstva a jeho aktualizaci alespoň jednou za čtvrt roku. Potřebujeme vědět, na co Vimperk má a kolik peněz vedle velkých staveb zbude na městské domy, chodníky a každodenní potřeby jeho obyvatel.


(Pozn.: Redakce zpravodajství není zainteresovaná s žádným kandidujícím politikem ani politickým hnutím; za obsah příspěvku odpovídá jeho autor.)
